Předávací protokol – vzor ke stažení

Předávací protokol je dokument, kterým zhotovitel předává hotové dílo a objednatel ho přebírá. Od data na něm běží záruka, vzniká nárok na fakturu a končí debata o tom, co bylo hotové a co ne.

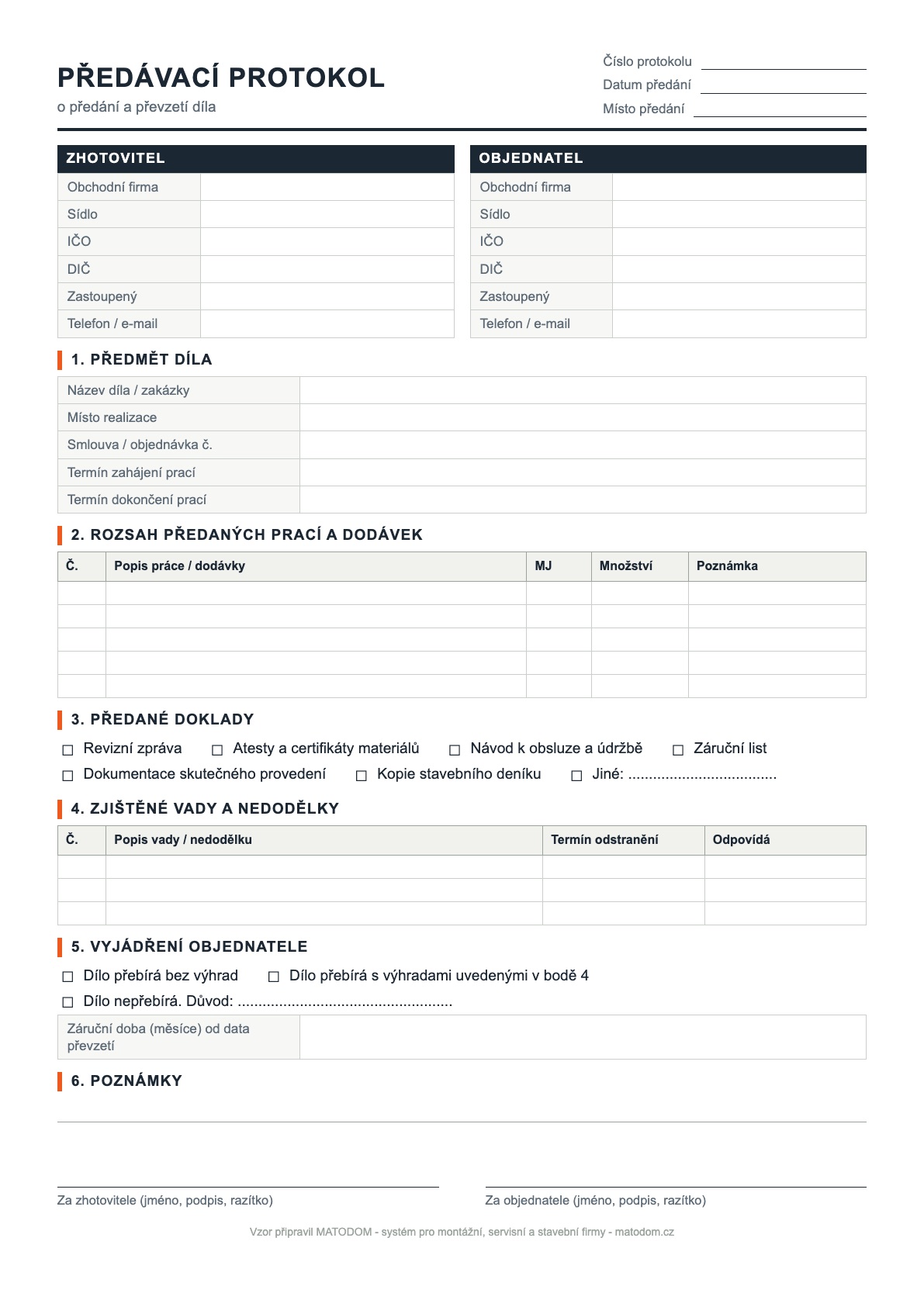

Náhled vzoru - Předávací protokol

Stáhněte si vzor zdarma

Upravitelný ve Wordu a Excelu, připravený k tisku v PDF. Bez registrace, bez zadávání e-mailu.

Kdy se předávací protokol používá

Vždy, když předáváte výsledek práce, za který chcete dostat zaplaceno: dokončenou stavbu nebo její část, namontované topení, fotovoltaiku, klimatizaci, elektroinstalaci, zrekonstruovaný byt nebo vyrobenou a osazenou konstrukci. Podle § 2604 a 2605 občanského zákoníku je dílo dokončeno, je-li předvedena jeho způsobilost sloužit svému účelu, a objednatel ho převezme s výhradami nebo bez výhrad. Předávací protokol je nejjednodušší způsob, jak předání doložit.

Co musí obsahovat předávací protokol

  • Smluvní strany – obchodní firma, sídlo, IČO a kdo za firmu jedná.
  • Předmět díla a odkaz na smlouvu o dílo nebo objednávku.
  • Datum a místo předání – od tohoto dne zpravidla běží záruční doba.
  • Rozsah předaných prací a dodávek – co přesně předáváte, ideálně s množstvím.
  • Předané doklady – revizní zprávy, atesty, návody, záruční listy, dokumentace skutečného provedení.
  • Zjištěné vady a nedodělky s termínem jejich odstranění.
  • Vyjádření objednatele – přebírá bez výhrad, s výhradami, nebo nepřebírá a proč.
  • Podpisy obou stran, případně razítka.

Převzetí s výhradami: nejčastější chyba při předání

Objednatel často odmítne podepsat kvůli drobnosti – chybějící lišta, škrábanec na zárubni. Nepodepsaný protokol znamená, že dílo formálně není předané, záruka neběží a faktura visí. Řešení je jednoduché: drobné vady zapište do protokolu s konkrétním termínem odstranění a dílo nechte převzít s výhradami. Občanský zákoník výslovně uvádí, že objednatel nemůže odmítnout převzetí kvůli ojedinělým drobným vadám, které nebrání užívání. Dílo je předané, faktura jde ven a vady řešíte samostatně.

Fotky a podpis přímo na místě

Většina sporů není o tom, jestli jste práci udělali, ale v jakém stavu byla při předání. Pár fotek s datem pořízených během přebírání vyřeší většinu pozdějších reklamací. Stejně důležité je podepsat protokol hned na místě – protokol, který se podepisuje o týden později, se obvykle vrátí s novým seznamem výhrad.

Jak vyplnit vzor

  • Doplňte číslo protokolu, datum a místo předání.
  • Vyplňte údaje zhotovitele a objednatele – stejně jako ve smlouvě.
  • Do bodu 2 vypište předávané práce a dodávky. U větších zakázek stačí odkaz na rozpočet nebo soupis prací.
  • Zaškrtněte doklady, které při předání fyzicky předáváte.
  • Vady zapište konkrétně a s termínem – ne „drobné nedodělky“, ale „chybí soklová lišta v kuchyni, do 15. 11.“
  • Nechte objednatele zaškrtnout jeho vyjádření a obě strany podepíší.
Protokoly v systému MATODOM – stav, podpisy a přiřazené zakázky.
Protokoly v systému MATODOM – stav, podpisy a přiřazené zakázky.

Předávací protokol v MATODOMu

V MATODOMu se protokol vyplňuje v telefonu přímo při předání. Technik nebo stavbyvedoucí doplní jen to, co je pro zakázku specifické, přidá fotky z fotoaparátu, zákazník podepíše prstem na displeji a PDF s vaším logem odejde e-mailem ještě na místě. Protokol zůstane u zakázky spolu s fotkami a doklady, takže ho za tři roky najdete na pár kliknutí. Podívejte se na modul protokolů.

Časté otázky

Je předávací protokol povinný?

Zákon nepředepisuje jeho přesnou formu, ale bez písemného dokladu jen těžko prokážete, kdy a v jakém stavu jste dílo předali. Smlouvy o dílo ho obvykle vyžadují výslovně a bez něj objednatel často odmítne uhradit fakturu.

Kdo podepisuje předávací protokol?

Osoby oprávněné jednat za zhotovitele a objednatele, nebo jimi pověření lidé – například stavbyvedoucí a technický dozor investora. U soukromé osoby podepisuje přímo objednatel.

Co když objednatel odmítne protokol podepsat?

Zapište do protokolu, že jste předání nabídli, a vyzvěte objednatele, aby uvedl konkrétní důvody odmítnutí. Ojedinělé drobné vady nejsou důvodem dílo nepřevzít – zapíší se jako výhrady s termínem odstranění.

Od kdy běží záruka?

Zpravidla ode dne převzetí díla, pokud smlouva neurčuje jinak. Proto je datum v předávacím protokolu tak důležité.

Můžu si vzor upravit?

Ano. Word a Excel jsou plně upravitelné – doplňte logo, upravte pole podle vaší smlouvy a uložte si vlastní šablonu.

Chcete to mít bez papíru?

Za 30 minut online vám ukážeme, jak by to fungovalo u vás – na vašich zakázkách, bez závazků.

Chci ukázku zdarma Nebo si to vyzkoušejte sami – 14 dní zdarma

Máte 30 minut
na ušetření 30 hodin?

Napište nám — projdeme s vámi systém na živé ukázce a společně vymyslíme, jak vám ušetří čas a zrychlí práci. Ozveme se do 24 hodin.

Po odeslání si rovnou zarezervujete 30minutovou schůzku · odpověď do 24 hodin

Zkontrolujte prosím jméno, telefon a souhlas.

Děkujeme!

Vaše poptávka je u nás. Ozveme se do 24 hodin a domluvíme termín živé ukázky.
